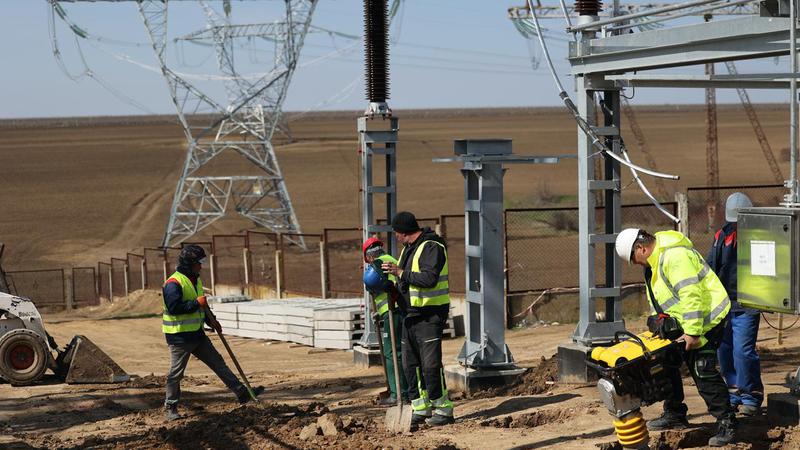

Lucrările la Stația Vulcănești avansează, spune ministrul Energiei, Dorin Junghietu, care a efectuat marți o vizită inopinată la Stația Electrică Vulcănești, parte a Liniei Electrice Aeriene de 400 kilovolți Vulcănești – Chișinău.
Astfel, recent au fost instalate conductoarele de bare pentru realizarea conexiunilor la majoritatea echipamentelor primare. În camera de comandă au fost montate toate dulapurile de protecție prin relee.
Dorin Junghietu a reiterat că acest proiect reprezintă o investiție în infrastructura critică a statului, cu impact direct asupra securității energetice a Republicii Moldova.
„Pentru noi este esențial ca stațiile electrice să fie finalizate la timp și echipate complet. Echipele din teren trebuie să intensifice ritmul lucrărilor și să recupereze orice eventuală întârziere. Nu vom admite întârzieri majore, monitorizăm zilnic progresul în toate șantierele”, a declarat ministrul.
Personalul Stației Electrice a relatat că atacurile Rusiei asupra infrastructurii critice din Ucraina sunt resimțite și chiar vizibile de pe teritoriul stației.
Amintim că lucrările de construcție ale liniei electrice propriu-zise au fost finalizate integral înainte de termen în luna noiembrie, ceea ce reprezintă un progres important în implementarea proiectului.
În paralel, la Stația Electrică Chișinău continuă lucrările de montare a conductoarelor de bare pe partea de 330 kilovolți, acestea fiind deja instalate deasupra autotransformatoarelor. De asemenea, au început lucrările de asamblare a containerului de protecție, iar în perioada următoare urmează amenajarea canalelor de cabluri.
Linia Electrică Aeriană Vulcănești–Chișinău urmează să înlocuiască linia Isaccea - Vulcălnești - Transnistria - Chișinău, care trece pe teritoriul Ucraine.
Linia are o lungime de aproximativ 157 de kilometri, include circa 500 de piloni și aproximativ 1.500 de kilometri de conductoare pe cele trei faze, asigurând o conexiune strategică între sudul și centrul republicii.
Proiectul traversează opt raioane și 35 de localități și este realizat în cadrul Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale.
Valoarea totală a investiției se ridică la circa 61 milioane de euro, dintre care aproximativ 27 milioane de euro sunt alocate construcției liniei electrice.
