Construcția liniei electrice de înaltă tensiune Strășeni–Gutinaș, considerată un proiect strategic pentru securitatea energetică a Republicii Moldova, rămâne în așteptarea unor decizii-cheie. Potrivit reprezentanților Ministerului Energiei, următorii pași depind de finalizarea studiului de fezabilitate, considerat principalul risc la această etapă. Anterior, ministrul Energiei, Dorin Junghietu, a declarat că, deși acest proiect este prognozat să fie încheiat în 2032, realizarea acestuia ar putea fi efectuată cu mult mai înainte.
„Acțiunea este condiționată de realizarea studiului de fezabilitate. Riscul pe care îl vedem este nerealizarea în termen a studiului de fezabilitate de compania selectată, reieșind din experiența pe care am avut-o atunci când USAID a fost nevoit să plece din R. Moldova. În rest, pe acest proiect alte riscuri nu am identificat. Asta a fost un exemplu similar, și nu a fost USAID”, a spus Andrei Grițco, secretar de stat la Ministerul Energiei, în cadrul dezbaterilor în Comisia pentru integrare europeană cu referire la proiectul de declarare a lucrărilor publice de interes național legate de construcția liniei electrice Strășeni Gutinaș.
Secretarul de stat al Ministerului Energiei, Carolina Novac, a declarat că proiectul urma inițial să fie finanțat integral printr-un program al USAID, parte a unui pachet de aproximativ 300 de milioane de dolari. După sistarea finanțării, autoritățile auidentificat o alternativă – circa 130 de milioane de dolari anunțați la începutul anului 2025 de administrația fostului președinte Donald Trump.
Potrivit acesteia, un studiu de pre-fezabilitate și unul tehnic au fost deja realizate, dar pentru avansarea proiectului este necesar un studiu complet. În acest sens, au loc discuții privind contractarea companiei Black & Veatch, dar nu există încă o confirmare oficială din partea autorităților americane.
„În fond, problema constă în identificarea unui implementator din partea americană care să realizeze lucrările aici, în Republica Moldova, inclusiv pe direcționarea finanțării”, a explicat Novac, menționând că autoritățile moldovenești au solicitat urgentarea acestor clarificări în dialogul cu partenerii externi.
În paralel, Ministerul Energiei a demarat procedurile interne. Șeful direcției energie electrică, Ion Andronic, a precizat că a fost instituită Comisia de cercetare prealabilă, a avut loc prima ședință, iar proiectul de lege necesar este deja elaborat. Promovarea acestuia va începe imediat după formalizarea finanțării.
„În baza studiului de prefezabilitate noi, Ministerul, am instituit Comisia de cercetare prealabilă. Au fost făcuți toți pașii. Noi avem proiectul de lege elaborat. Odată ce avem formalizată finanțarea pentru proiectul respectiv, putem să demarăm proiectul propriu-zis. Totul este gata”, a spus Ion Andronic, șeful direcției energie electrică.
Anterior, ministrul Energiei, Dorin Junghietu, a asigurat că studiul de fezabilitate este în decurs de elaborare de partenerii americani. Rezultatele ar putea fi disponibile în următoarele luni. Documentația este realizată în paralel cu coordonarea tehnică între operatorii de pe ambele maluri ale Prutului – Transelectrica și Moldelectrica.
„La acest moment este în pregătire studiul de fezabilitate de către partenerii din SUA. Ei au angajat companie de consultanță, de inginerie care lucrează la studiul de fezabilitate. Ni s-a comunicat că în următoarele luni s-ar putea să avem acest studiu de fezabilitate. La fel, ei fac și coordonarea pe ambele maluri ale Prutului, cu ambii operatori - cu Tranelectrica și Molelectrica. Orizontul estimat pentru finalizarea acestei linii este începutul lui 2032”, a declarat anterior ministrul Energiei, Dorin Junghietu.
● Citește și: Dorin Recean: Guvernul SUA alocă 130 de milioane de dolari pentru linia electrică Strășeni – Gutinaș

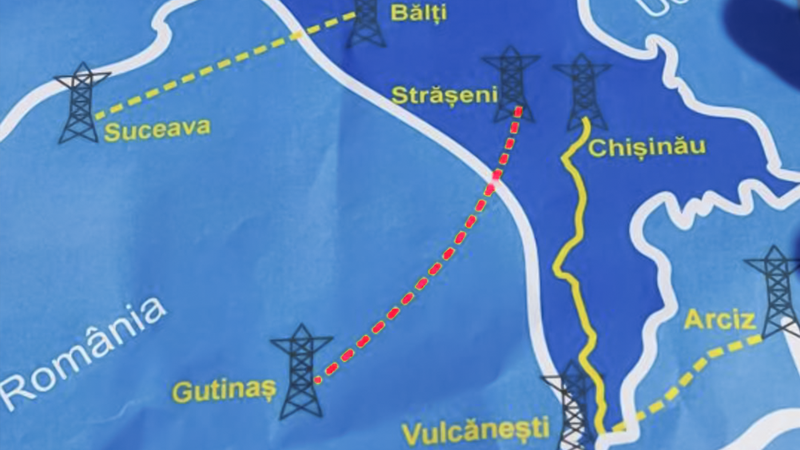

Cu o lungime de 190 de kilometri - 70 pe teritoriul R. Moldova şi 120 pe teritoriul României - linia Străşeni-Gutinaş va fi cea de-a treia linie electrică aeriană de 400 de kilovolți dintre Republica Moldova şi România.
Unica linie de 400 de kilovolți în funcțiune, Isaccea-Vulcănești, traversează în prezent nodul energetic de la Centrala electrică moldovenească, cunoscută ca MGRES, situată în regiunea transnistreană și necontrolată de autoritățile constituționale. De la Vulcănești spre Chișinău se construiește o linie nouă, care va evita regiunea transnistreană și va asigura securitatea livrărilor de energie. Aceasta este finanțată de Banca Mondială. Valoarea totală a proiectului este de 61 milioane de euro, dintre care aproximativ 27 milioane de euro sunt destinate construcției liniei.
O altă linie de 400 de kilovolți va fi construită între Bălți și Suceava, cu finanțare de la Uniunea Europeană de 77 milioane de euro. Dintre acestea, 15,4 milioane euro reprezintă un grant din partea UE, 30,8 milioane de euro împrumut de la Banca Europeană pentru Reconstrucție și Dezvoltare și 30,8 milioane de euro împrumut din partea Băncii Europene de Investiții. Această linie ar urma să fie finalizată la începutul anului 2028.
